初夏,走进独龙江乡龙元村电网重建施工现场,山间机械轰鸣,施工人员利用难得的晴朗天气,开展组塔、放线、紧固零件等工序。独龙江岸边,一座座崭新铁塔拔地而起,条条银线穿山越谷,在苍翠群山间勾勒出坚实稳固的电网脉络。

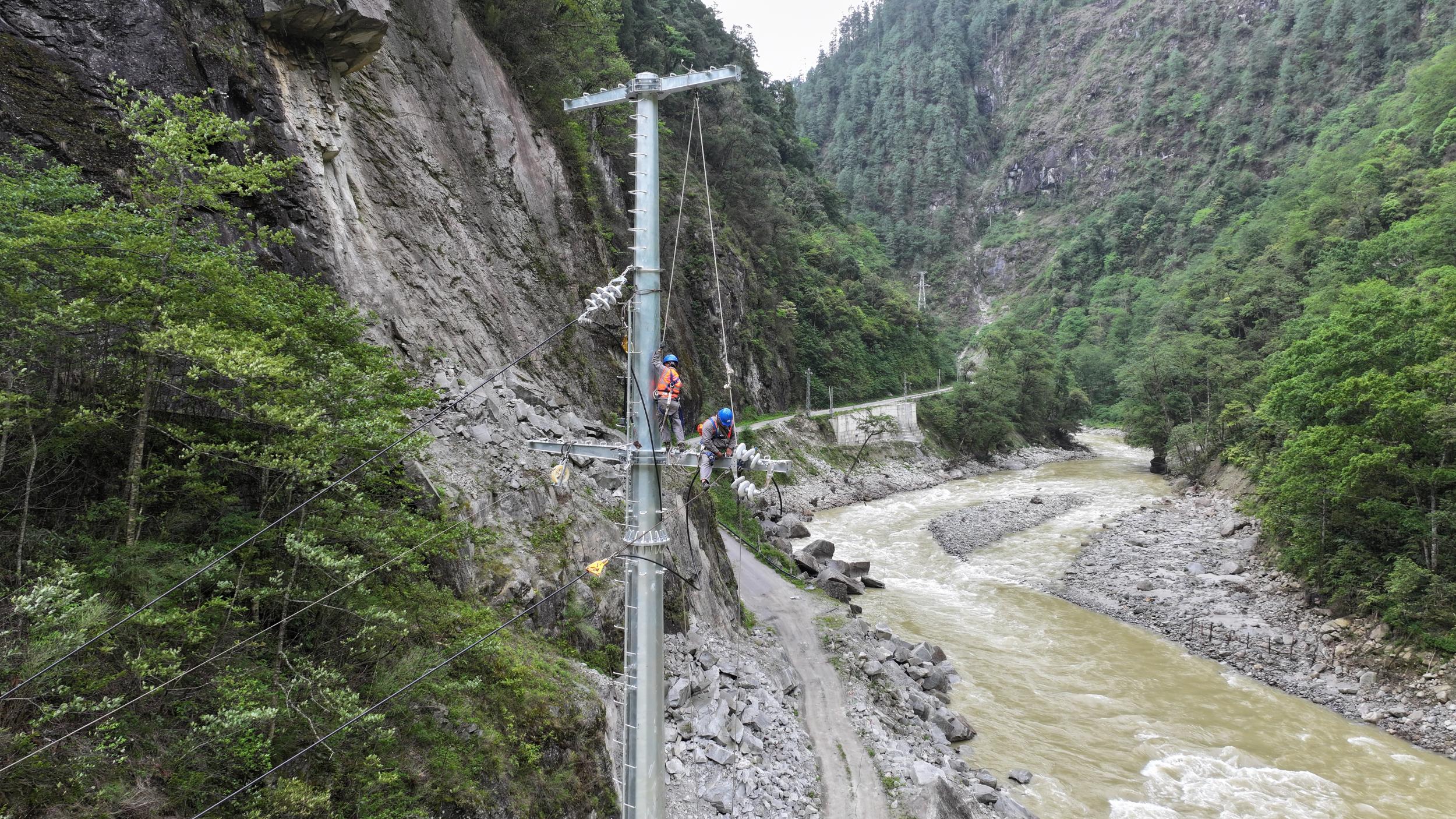

2025年5月31日,独龙江乡突发强降雨,引发山洪、泥石流等自然灾害,湍急水流裹挟泥沙冲毁电杆、供电线路,部分电力设施坍塌损毁,偏远村寨断电严重,群众生产生活用电难以保障。
灾情发生后,南方电网云南怒江供电局第一时间启动应急处置预案,抢险人员徒步进山、冒雨攻坚,快速打通应急供电通道,保障群众基本用电需求。在完成应急抢险、恢复临时供电后,该局及时启动电力灾后重建工程,通过优化电网架构、升级供电设施、强化线路抗灾性能,着力打造安全稳固、韧性更强的边疆供电网络。

独龙江乡电力灾后重建工程总投资3600余万元,是当地近年来规模最大、建设标准最高的电网提质民生工程。项目于2025年11月5日动工,目前已完成78基钢塔基础开挖及浇筑,20千伏独孔线、独麻线、麻钦线三条线路顺利完工投产,现阶段施工力量集中攻坚熊当线建设。
独龙江山高坡陡、地质复杂,高寒潮湿的气候给施工带来极大考验。为抢抓施工窗口期,工程建设高峰期投入施工人员超360人,各类机械设备同步进场,多点位并行、分段式施工,最大限度压缩建设周期。

针对深山物资运输难、生态保护要求高的实际,本次电网重建工程摒弃搭设索道、人力搬运的传统方式,大规模采用重载无人机转运钢材、电缆等建设物资。“以前靠索道运料,不仅慢,还容易碾压植被。现在用无人机,精准投递、省时省力,大幅提升了施工效率,最大限度降低了施工对山林植被、生态环境的破坏。”南方电网云南怒江贡山供电局副总经理和善聪说。

此次重建更是一次技术提档升级,工程首次在贡山县布设3基钢管塔,打破传统杆塔局限。结合独龙江地质灾害多发特点,采用110千伏、35千伏高塔跨越山洪、泥石流隐患区域,抬高线路架设高度,从根源上规避地质灾害对供电设施的损毁,电网稳定性、防灾抗灾能力实现质的飞跃。
历经七个多月连续奋战,电力建设者克服山路崎岖、天气多变等多重困难,扎根深山攻坚克难。截至目前,项目已完成69基主力铁塔建设,累计展放重建线路18公里,总长28公里的重建线路工程稳步推进。

该工程预计在今年5月底完成主体施工并投产送电。工程建成后,独龙江乡将形成结构稳固、安全可靠、抗灾性强的现代化供电网络,为民生改善、特色产业发展、乡村全面振兴提供稳定充足的电力支撑。
云南网记者 李寿华 通讯员 李福香
